2021年全区计划开工续建、新建重大水利项目23项

发布时间:2023-11-03 23:06:18

3月份以来,各项目陆续复工。 15个重大水利工程已复工,全面恢复建设。 8个新的重大水利工程也已开工建设。 截至11月底,全年完成投资35.08亿元,全年投资完成率为56.5%。 所有项目均按目标计划进展。

1. 延续项目

已完成续建工程2个,银川都市圈城乡西、东、中供水工程等13个项目完成年度投资51.61亿元。 目前已完成27.79亿元,全年投资完成率为53.9%。

1、银川都市圈西线城乡供水(水源工程)。 年度计划投资9亿元,完成投资1.87亿元,完成率20.8%。 银川段已全面通水,建设任务已基本完成; 青铜峡支线引水管道工程已完成,水库大坝工程开挖填方已完成约60%,输放水工程管道已完成; 石嘴山支线已开工,完成管道安装2500米。

2、银川都市圈城乡东线供水工程。 年度计划投资7.32亿元,已完成投资3.21亿元,完成率43.9%。 第一个取水工程已完成。 清镇泵站、金鸡水厂泵站、综合楼和第二水厂清水池及实验楼已竣工。 第四水厂:清水池、水泵房、加氯间等主体已竣工。 该项目已经完成。 三星塘水库土方开挖、输水隧道衬砌、输水塔、工作桥重力墩已完成。 重力流、压力管道19.481公里已全部竣工,支水管道70公里已竣工。 计划于2021年12月底通水。

3、清水河流域城乡供水工程。 年度计划投资7亿元,已完成投资4.11亿元,完成率58.7%。 6口辐射井、输水管道安装及管道建筑、集水管道和压力(重力流)管道已完成; 4座水厂、1#、2#、3#、4#蓄水池、调度中心、活动中心主体工程已完成; 第二泵站基坑土方开挖已完成; 今年6月底,同心县试水成功。 计划于2022年全面竣工并通水。

4.“互联网+城乡供水”工程。 年度计划投资7亿元,已完成投资2.71亿元,完成率38.7%。 15个县(区)批复“互联网+城乡供水”示范建设项目可行性研究报告; 5县(区)完成“两评一案”报告并批复; 原州区、西吉县、隆德县、彭阳县、靖远县、靖远县等5县项目已开工建设。

5、中卫市城乡供水一体化工程。 年度计划投资2亿元,已完成投资2.25亿元,完成率112.5%。 水源及输水管道工程:输水线路总长14.9公里,已竣工; 配水管网工程:配水管道总长48.98km,已竣工; 净水厂工程:综合办公楼、清水池、附属建筑、吸水井、平衡池、浑水调节池、加药加氯间、折板平流沉淀池、翻板过滤器等各构筑物主要工程罐、浓缩罐已完工。 结构室内外装修已完成。 11月16日试验成功。通水。

6、2021年固原市水资源高效利用项目。年度计划投资8000万元,已完成投资6800万元,完成率84.5%。 该项目由固原市水利局统筹协调,原州区、西吉县、靖远县、彭阳县、隆德县联合推进。 袁州区清水河三里铺至大马庄水库段已贯通。 工程、重庆河流域山区水库大坝及供水管网接驳工程、隆德县水林田湖草综合治理工程(高平至莲彩管网接驳工程)等7个项目,其余固原市西吉县水库接坝工程(下寨水库与下游小水库连通)、彭阳县汝河流域水库接坝工程正在建设中。

7、于家峡水库。 年度计划投资7000万元,已完成投资2800万元,完成率为40.2%。 累计完成土石方开挖立方米,累计回填立方米,累计浇筑混凝土3615.99立方米。 全年完成投资2816.27万元,全年完成率为40.2%。 项目总投资5816万元,占总投资的44.7%。 目前该项目已进入冬季停工期。

8、古海灌溉扩建及提水改造工程。 年度计划投资11.3亿元,完成投资3.61亿元,完成率31.9%。 完成7-12泵站40个机墩浇筑、43个作业平台浇筑、泵站主辅车间所有门窗安装; 水库开挖及回填6处,净化间基础及地面6处浇筑,前池基础、地面及侧墙5处浇筑; 浇注灌注桩129根,扩建辅助车间6个。 计划于2023年完成并生效。

9、银川都市圈城乡中线供水工程。 年度计划投资2.8亿元,已完成投资5.49亿元,完成率196%。 银川都市圈中线供水工程黄沙古渡泵站主辅厂房主体工程已竣工。 已安装压力管道14公里。 泵站主要设备安装及自动化控制已完成。 已完成27公里重力流管道安装。 2021年11月26日水质检测成功。

10.农村水系综合整治试点。 年度计划投资1.5亿元,已完成投资1.09亿元。 该项目建设内容已完成。 河道治理工程已完成疏浚34公里,新建生态护岸52.5公里,岸带管理面积66.2平方公里,人文景观12处; 小流域综合治理工程已完成东山山、夏津、沙塘小流域综合治理。 完成童家山东麓、太阳沟、上钦、咸丰、六盘山5个清洁小流域; 污染防治工程已完成,建成污水处理站1座,排水管道3.06公里; 人居环境整治工程,改造农村厕所620座; 生态林保护工程完成,生态林建设总面积34813亩。 目前,该项目已竣工。

11.固原市黄河调蓄工程。 年度计划投资5900万元,已完成投资6400万元,完成率108%。 输水、排水隧道已竣工; 流控室主体已完工; 进水隧道已竣工; 管道工程已完成; 坝体填方及坝体塑料防渗墙已完成,面板浇筑已完成95%,已进入冬季停工期; 输水塔、工作桥主体工程已完成; 泵站主辅厂房主体及设备安装调试已完成。

12.现代灌区试点县建设工程。 年度计划投资1.6亿元,已完成投资1.67亿元,完成率104.2%。 该项目在平罗县、贺兰县、青铜峡市、利通区四个试点地区实施。 目前,4个试点县已全部完成。

13、银川都市圈城乡供水西干渠扩能改造工程。 总投资6.75亿元,已完成投资6.3亿元,完成率93.2%。 通道高架段混凝土板预制工作已完成; 通道高架段土方工程已完成44.75公里; 胡家泉排水渠道石笼网防护已完成2.68公里; 11月25日,西干运河沿线22个小型泵站安装完毕,贺兰山东麓山洪预警系统建设同日启动; 其余项目如东街控制闸改造、树新林场供热管桥改造、92km+100m测水断面改造等计划于2022年春季实施。

2、新项目

新建石家峡水库、青铜峡灌区续建及现代化改造、引黄区世界灌溉工程遗产展示中心等8个项目完成年度投资计划10.48亿元。 目前已完成7.29亿元,全年投资完成率为69.5%。

1.新建石家峡水库工程。 年度计划投资8000万元,已完成投资4300万元,完成率54%。 征地拆迁付款已完成,坝肩降坡和坝址基础清理工作已开展。

2、贺兰山东麓葡萄廊道灌溉及改造工程。 年度计划投资2亿元,已完成投资3900万元,完成率19.5%。 总体实施方案已印发,正在指导相关县区按要求开展可行性研究、初步设计等前期工作; 青铜峡鸽子山供配水工程已竣工,金山、林场、广厦泵站正在进行前期准备工作。 西夏区 农牧场一站、农牧场二站已开工建设。

3、青铜峡灌区续建及现代化改造工程。 年度计划投资2.75亿元,已完成投资1.88亿元,完成率68.4%。 惠农渠灌区已完成渠护坡11.47公里。 永尔街控制门、银屋集会联合门、尾门退门等水下工程已全部完成; 唐莱渠灌区已完成渠道护坡11.81公里。 红旗沟退水闸门、26湾控制闸门水下部分已基本完成; 头灌区1.5公里渠道建设及防护已完成,水下工程全部完成,自动化工程设备采购已完成。

4、古海灌区续建及现代化改造工程。 年度计划投资1亿元,已完成投资5200万元,完成率52%。 古海水灌区续建及现代化工程(一期)已完成渠系防护共计4.91公里。 10座渡槽建筑物改造已完成罐壳预制和基础灌注桩施工。 黑水沟渡槽、枣林已竣工。 主要工程有沟渡槽、小哈拉沟渡槽、达哈拉沟渡槽、1#退闸、1-4#生产桥; 4.91公里航道及3#退闸门水下施工内容; 4#涵洞全部施工内容。

5、中型灌区节水改造。 年度计划投资1.2亿元,已完成投资8600万元,完成率72.1%。 红寺堡区八庄子灌区节水改造已完成建设任务,工程形象进度达到100%; 原州区清水河灌区已完成100%,西吉县葫芦河灌区已完成90%,海原县西河灌区9月29日完成预批,正在组织招标工作。

6、2021年水土保持综合治理项目。年度计划投资1.23亿元,累计投资1.99亿元,完成率162%。 24个小流域综合治理项目中许昌三大水利项目招标许昌三大水利项目招标,已开工建设24个,治理面积375.85%(占计划任务的126.12%),投资18804.75万元; 淤地坝除险加固工程已完成投资1194.11万元。

7、2021年中小型河道治理项目。年度计划投资7000万元,已完成投资9000万元,完成率128%。 6个中小型河道治理项目已全部开工建设。 其中,同心红泉沟治理工程已完成主体工程,进度100%; 平洛渡司徒河治理工程进度100%; 红柳沟红寺堡段工程进度85%; 石嘴山大丰项目已完成进度100%。 沟渠治理工程进度79%; 如集谷大武口断面治理工程进度81%; 贺兰沙井子银杏安沟工程进度55%。

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

8、引黄古灌区世界灌溉工程遗产展示中心。 年度计划投资8000万元,已完成投资3000万元,完成率为37.5%。 目前主体工程已封顶。

3、其他情况

一是黄河宁夏段河道治理工程可行性研究报告经水利部水资源规划院审核后上报水利部。 黄河水利委员会批准了不同行政区域的工程建设规划同意书和界水工程批准书; 基本社会稳定风险评估、环境影响评价专章、水土保持规划报告、建设用地征迁安置规划大纲等要点和专题报告; 二是银川都市圈西线供水工程石嘴山支线工程变更水库位置。 变更后的水库位于石嘴山市第三水源地生态保护红线以内。 相关土地手续正在办理中。 石嘴山支线管道工程穿越西夏王陵建设控制区文物影响评价报告已经自治区文化和旅游厅审核,于11月15日报国家文物局批准。

附件1.项目图片

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

许昌三大水利项目招标_水利招标许昌项目有哪些_水利招标许昌项目公示

银川都市圈城乡中线供水工程

许昌三大水利项目招标_水利招标许昌项目公示_水利招标许昌项目有哪些

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

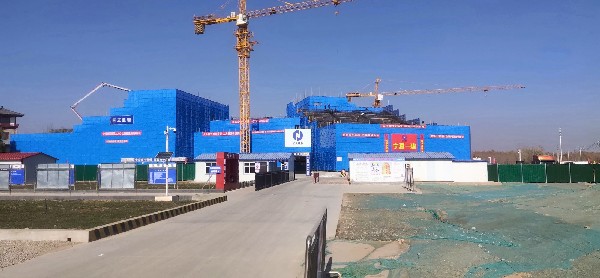

清水河流域城乡供水工程-照潭一泵站

许昌三大水利项目招标_水利招标许昌项目公示_水利招标许昌项目有哪些

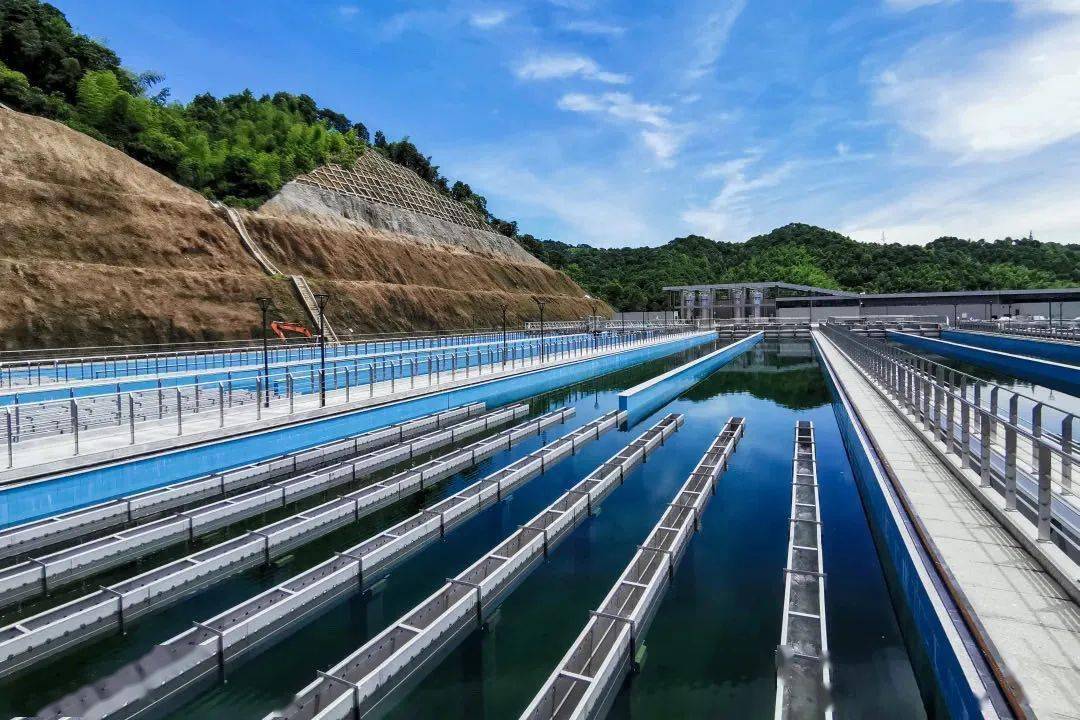

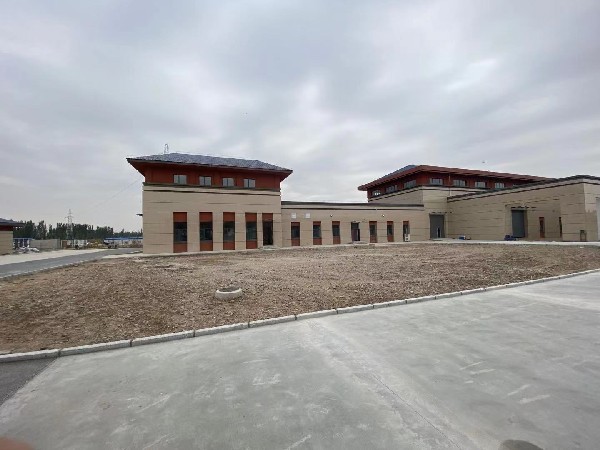

清水河流域城乡供水工程-同心新水厂

许昌三大水利项目招标_水利招标许昌项目有哪些_水利招标许昌项目公示

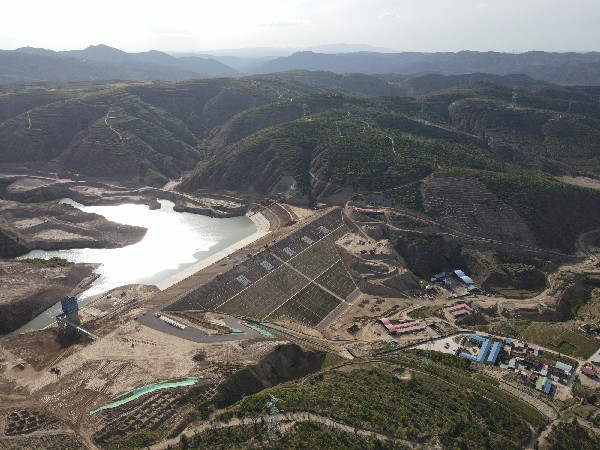

固原市黄河调蓄工程-何家沟水库

许昌三大水利项目招标_水利招标许昌项目有哪些_水利招标许昌项目公示

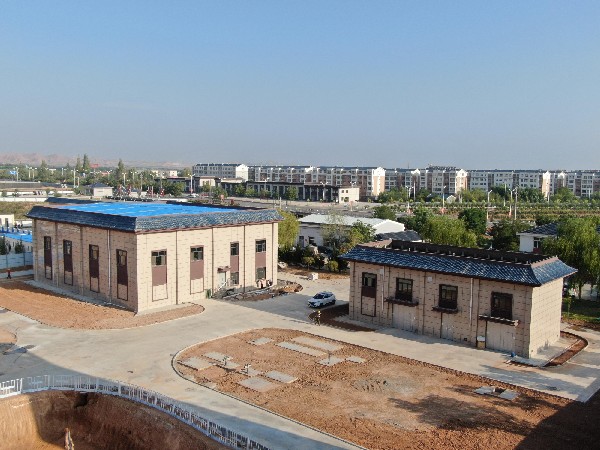

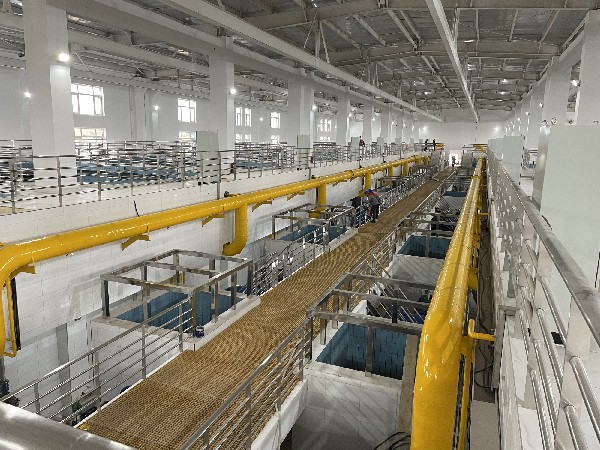

银川都市圈城乡东线供水工程-清镇泵站

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

银川都市圈城乡东线供水工程

许昌三大水利项目招标_水利招标许昌项目有哪些_水利招标许昌项目公示

水利招标许昌项目公示_许昌三大水利项目招标_水利招标许昌项目有哪些

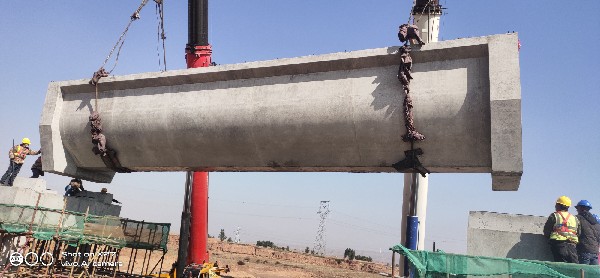

灌区更新配套设施及现代化改造工程

水利招标许昌项目有哪些_许昌三大水利项目招标_水利招标许昌项目公示

许昌三大水利项目招标_水利招标许昌项目公示_水利招标许昌项目有哪些

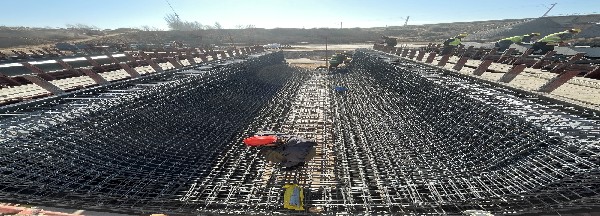

古海灌溉扩建及抽水改造工程-7至12号泵站

许昌三大水利项目招标_水利招标许昌项目公示_水利招标许昌项目有哪些

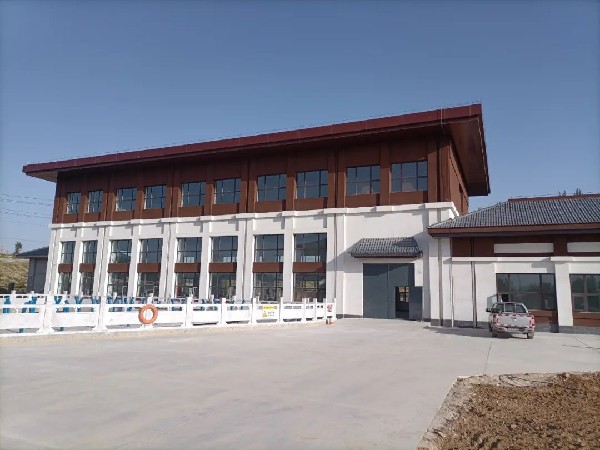

引黄古灌区世界灌溉工程遗产展示中心

本站对作者上传的所有内容将尽可能审核来源及出处,但对内容不作任何保证或承诺。请读者仅作参考并自行核实其真实性及合法性。如您发现图文视频内容来源标注有误或侵犯了您的权益请告知,本站将及时予以修改或删除。
